Фаза 11 «Южного Парса» приблизилась к добыче 1 млрд кубических футов газа

  • September, 03, 2026 - 15:30
  • Бизнес и экономика титул сервиса новостей
Фаза 11 «Южного Парса» приблизилась к добыче 1 млрд кубических футов газа

После подключения скважины № 12 фаза 11 месторождения «Южный Парс» в течение ближайших нескольких недель выйдет на максимальный уровень добычи — 1 млрд кубических футов газа в сутки.

Бизнес и экономика

По сообщению Тасним новости, фаза 11 месторождения «Южный Парс» при 14-м правительстве продемонстрировала значительный рост добычи одновременно с существенным продвижением работ по развитию проекта. На участке B, где при 12-м и 13-м правительствах добывалось около 400 млн кубических футов газа в сутки, объём производства при 14-м правительстве уже превысил 915 млн кубических футов. Согласно плану, после подключения 12-й скважины в течение ближайших нескольких недель добыча достигнет максимального уровня — 1 млрд кубических футов в сутки.

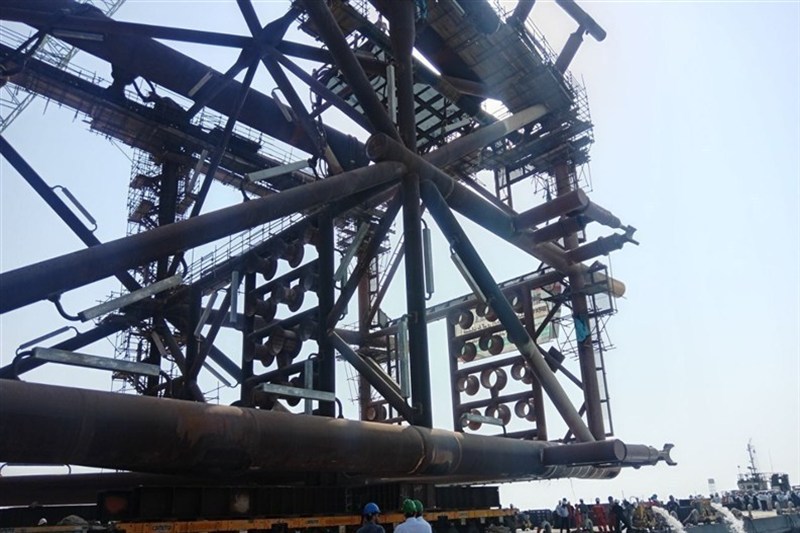

На участке A в море уже установлен четырёхтысячетонный опорный блок платформы, а готовность верхнего строения, составлявшая в начале работы 14-го правительства около 4%, сейчас приблизилась к 50%.

Фаза 11 благодаря своему расположению в приграничной части совместного газового месторождения «Южный Парс» считается одним из важнейших проектов развития газовой отрасли страны. В предыдущие годы в реализации проекта участвовали такие компании, как «Total» и «CNPC», однако их уход вследствие санкций повлиял на ход работ. В дальнейшем развитие фазы продолжилось с опорой на возможности иранских компаний, а ответственность за реализацию проекта взяла на себя «Petropars» — дочерняя структура Национальной иранской нефтяной компании.

При 12-м и 13-м правительствах участок B с использованием опорного блока фазы 12D и платформы, перенесённой с участка 12C, обеспечивал добычу около 400 млн кубических футов газа в сутки. При 14-м правительстве благодаря продолжению бурения, завершению строительства скважин и их поэтапному подключению к действующей инфраструктуре добыча на этом участке превысила 915 млн кубических футов в сутки. Согласно графику проекта, в течение ближайших нескольких недель после подключения 12-й скважины производство достигнет 1 млрд кубических футов в сутки — максимальной мощности участка B.

Одновременно существенный прогресс достигнут и в развитии участка A. В начале работы 14-го правительства готовность его опорного блока составляла около 35%, и он ещё не был установлен в вертикальное положение, а строительство верхнего строения платформы находилось на начальной стадии с готовностью около 4%. Сейчас опорный блок массой около 4 тыс. тонн установлен в море, а готовность верхнего строения при 14-м правительстве увеличилась примерно с 4% почти до 50%. Для установки опорного блока было выполнено более 700 метров свайных работ.

Продвижение этой части проекта происходило в условиях, когда фаза 11 сталкивалась с ограничениями, вызванными санкциями, региональными угрозами и обстановкой в сфере безопасности. В ходе 40-дневной третьей навязанной войны площадка подрядчика, занимающегося строительством верхнего строения платформы 11A, подверглась нескольким ракетным ударам, однако работы не были остановлены и реализация проекта продолжилась.

Что касается верхнего строения платформы, наряду с физическим прогрессом строительства решён вопрос по значительной части закупаемого для проекта оборудования, особенно по позициям с длительными сроками поставки. Это оборудование находится на стадии производства, испытаний и доставки на площадку подрядчика, чтобы подготовить платформу к завершающим этапам работ. Согласно графику реализации проекта, к моменту погрузки готовность верхнего строения достигнет около 80%, а после транспортировки, установки и ввода в эксплуатацию в море участок A перейдёт к стадии добычи.

Первоначальная добыча на этом участке начнётся с четырёх-шести скважин, после чего бурение следующих скважин будет продолжаться поэтапно. По оценкам проекта, в среднем каждые четыре месяца в эксплуатацию будет вводиться одна новая добывающая скважина, а буровые работы продлятся около трёх лет до достижения проектной мощности платформы.

Достигнутые при 14-м правительстве результаты на фазе 11 можно свести к трём основным показателям: увеличение добычи на участке B примерно с 400 млн кубических футов в сутки при 12-м и 13-м правительствах до более чем 915 млн кубических футов при 14-м правительстве с выходом на максимальный уровень в 1 млрд кубических футов после подключения 12-й скважины; установка четырёхтысячетонного опорного блока на участке A; а также увеличение готовности верхнего строения платформы при 14-м правительстве примерно с 4% почти до 50%. Наряду с продолжающимся бурением и завершением строительства скважин этот процесс позволит в ближайшие годы увеличить добывающие мощности фазы 11.

Конец сообщения/
